在《AI 竞赛终局:电力说了算?》,海豚君论证过:美国的电力短缺绝非短期供需失衡,而是 AI 算力爆发与能源、电网基建长期滞后之间形成的结构性矛盾。

在缺电的大背景下,燃气轮机、燃气内燃机和 SOFC 构成了离网自建电源的三大核心补充路径:

燃气轮机凭借最低度电成本(联合循环 LCOE 约 0.04-0.05 美元/度)和最高发电效率,在大型 AIDC 基荷项目中拥有绝对优势。

但全球三大燃机巨头(GEV、西门子、三菱)的订单已排产至 2029-2030 年,产能已基本售罄。更关键的是,重燃的扩产节奏严重受制于上游核心零部件(特别是涡轮叶片)的产能瓶颈——该环节技术壁垒极高且全球产能高度集中,短期难以快速释放。

SOFC(固体氧化物燃料电池)则扮演了完全不同的角色。对于 AI 数据中心而言,芯片闲置的损失是巨大的——晚一个季度上线,意味着数十亿美元的投资回报延迟和丧失先发优势。在这种 “时间价值” 压倒一切的特殊背景下,SOFC 凭借 55-90 天的极快交付,已成为数据中心最快、也是目前唯一能匹配这一紧迫度的解决方案。

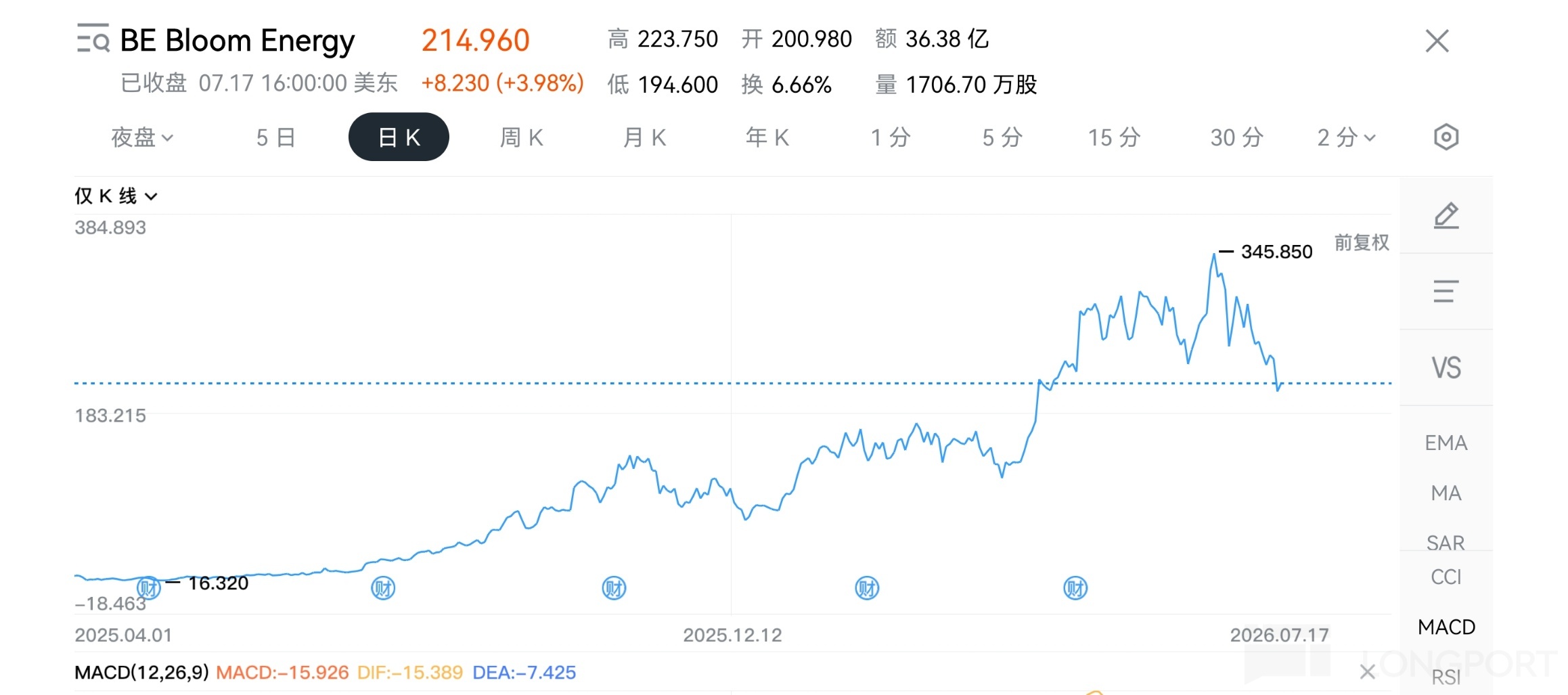

因此,$Bloom Energy(BE.US) 充分受益于 “北美缺电” 下的 “产能溢出” 逻辑,其股价从 2024 年底约 10 美元上涨至 2026 年中约 300 美元,累计涨幅近 30 倍。

然而,随着股价和市值来到历史高位,市场担忧也接踵而至:

从需求端来看,市场担忧 AI 电力需求仅是短期周期脉冲, 一旦电网瓶颈缓解,BE 基于 “时间价值” 的优势将不复存在。

而从供给端来看,市场担忧 BE 的产能爬坡进度能否达到管理层指引的 2030 年能爬产至 5GW(股价基本已经定价),尤其是 AEP 等项目出现执行延误后,投资者对 BE 的产能兑现能力产生了更深层次的疑虑。

在此背景下,海豚君对 BE 的研究将聚焦以下四大核心问题:

1)需求端:BE 的 “时间价值” 逻辑是否仍然持续?

2)供给端:BE 能否兑现其激进的产能爬坡规划?

3)竞争端:BE 的市场份额是否会受到挑战?

4)估值端:基于当前产能与订单预期,BE 还有多大的向上空间?

1. 需求端:BE 的 “时间价值” 逻辑是否仍然持续?

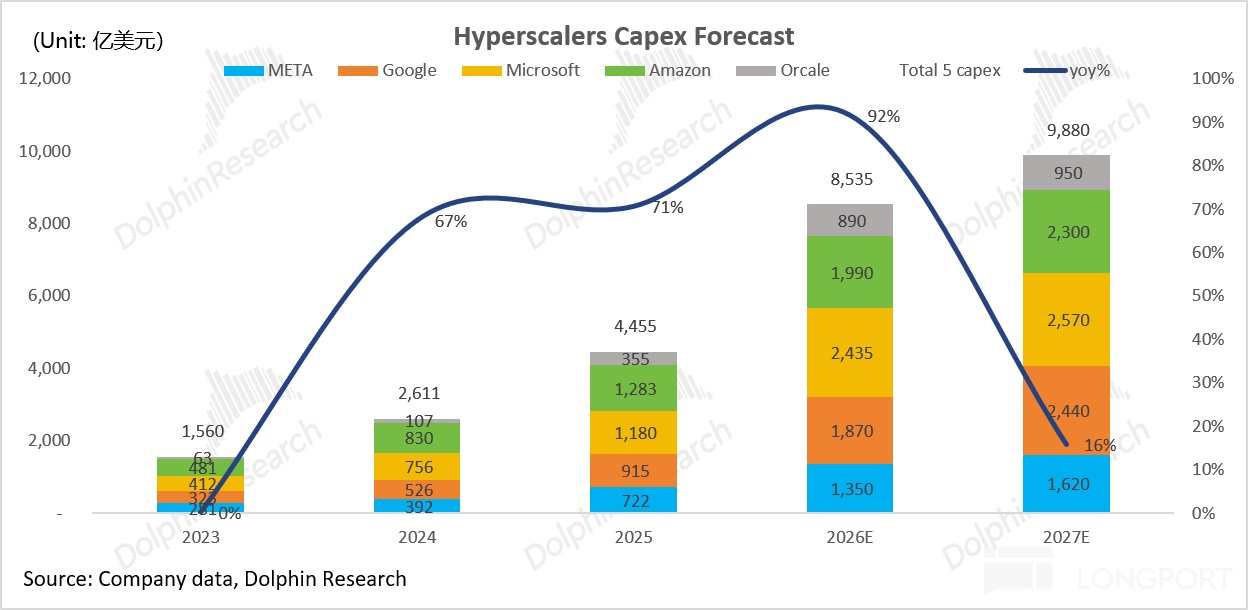

北美缺电逻辑的一切基础,在于 AI 数据中心的建设进度,而这直接取决于全球主要云服务商(CSP)的资本开支扩张节奏。当前,北美五大 hyperscalers 的 2026 年资本开支指引已上修至约 8535 亿美元,同比增速达 92%,带动数据中心建设从规划进入全面开工阶段。

而从供给端看,三大约束构成了 BE“时间价值” 逻辑的结构性土壤:

① 电网扩容周期漫长——北美并网申请排队普遍需 4-7 年,远无法匹配数据中心 2 年的建设速度;

② 燃气轮机排产已至 2029-2031 年,GE、西门子、三菱等巨头订单积压创新高;

③ 核心部件产能刚性:涡轮叶片等热端部件技术壁垒极高、产能全球高度集中(CC 与 Howmet 占据绝对主导),短期扩产弹性极为有限,成为制约整机交付的 “卡脖子” 环节。

在就地发电方案中,SOFC 的部署速度具有压倒性优势。相较于重型燃机 3 年以上的交付周期,SOFC 采用模块化设计,可实现 “即插即用”。

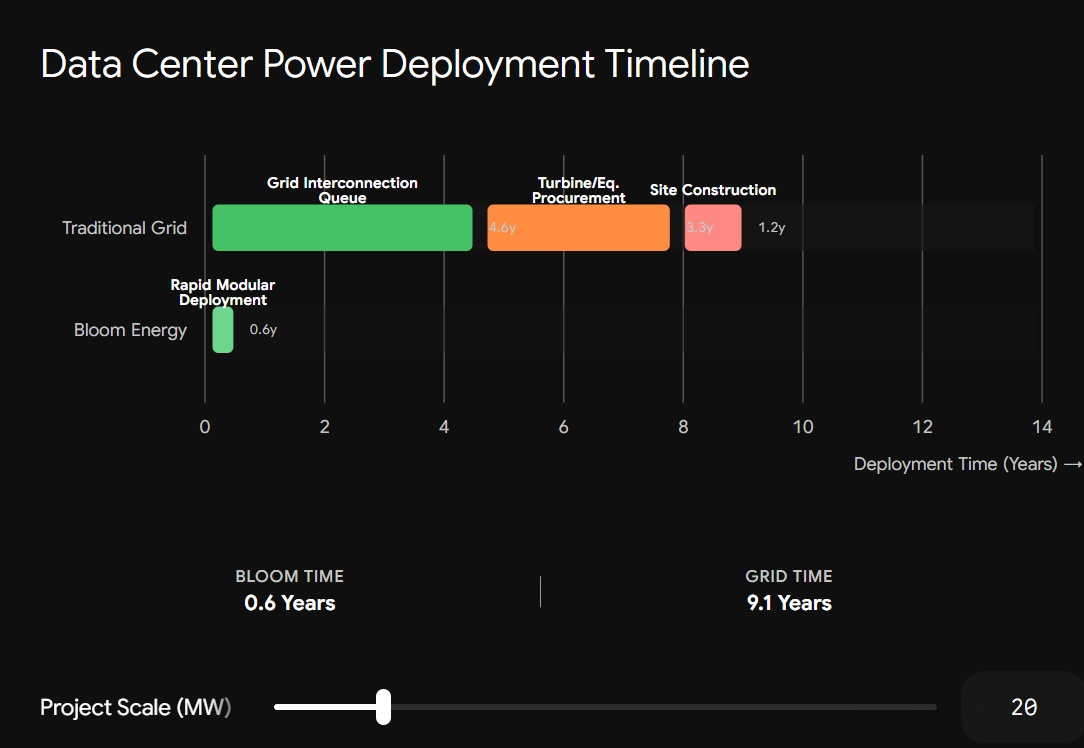

根据 Bloom Energy 的数据,其 50MW 系统的交付周期在 90 天以内,100MW 系统在 120 天以内。例如,在其为甲骨文(Oracle)数据中心供货的项目中,成功实现了 90 天内通电。

这种 “以月为单位” 的交付速度,完美解决了数据中心建设快、但传统电网并网慢的痛点。

“时间就是算力”,溢价远超 LCOE 劣势

市场之前对 BE 的分歧在于其发电成本高于传统电网。但在这场抢跑游戏中,客户为 “提前通电” 支付时间溢价已是刚需,这笔经济账完全算的过来:

当前北美并网或大型燃气轮机的度电成本(LCOE)约在 $0.05 - 0.08 / kWh。而 BE 的 SOFC 方案(即使叠加 IRA 法案补贴使初始 capex 从约 5 美元/W 降至 2.5-3.5 美元/W),其 LCOE 通常在 $0.10 - 0.14 / kWh。这意味着 BE 存在约 5-6 美分/度的成本劣势。

以一个 1GW 的 AI 数据中心为例: 如果采用 BE 方案,每年多支付的电费溢价约为 4.38 亿美元(1GW × 8760 小时 × $0.05)。然而,该数据中心若能借此提前一年投产,其抢跑所带来的额外算力租赁/服务收入高达 100-150 亿美元。

而用不到 5 亿美元的电费溢价,去撬动超百亿的算力先发收入,这是一场稳赚不赔的纯粹 “时间套利”。

需求侧变化:从 “脉冲式” 训练到 “持续式” 推理

随着 AI 核心场景的切换,数据中心的用电特征正发生根本性转变:从训练阶段长达数月的 “恒定满载”,全面转向推理阶段的 “潮汐式基荷”——即在保持 24/7 全天候不间断运行的同时,伴随显著的昼夜波动。

面对这种全新的用电特征,传统重型燃气轮机陷入了 “定频空调” 般的困境。其基于热力学循环的物理特性,决定了它仅在满负荷才能维持高效;一旦负荷随推理潮汐回落,其发电效率便会呈现断崖式暴跌(从 45% 骤降至 30% 以下)。

相比之下,SOFC 则宛如一台 “变频空调”。得益于全固态电化学反应的天然优势,SOFC 能够彻底打破 “低负载效率陷阱”,在 50% 至 100% 的负载区间内,始终保持 60% 以上的超高净发电效率。

但需要明确的是,SOFC 同样也受制于高温材料特性而不能频繁启动关停,但它极其擅长在热态运行中进行平滑的功率调节。因此,在 AI 推理时代的严苛供电要求下,SOFC 既具备了基荷电源 24/7 绝对稳定的续航,又兼具了高效跟随负载波动的敏捷。

总结而言,在算力军备竞赛下,云服务商(CSP)对 “快速上电” 的焦虑远超对电费溢价的计较。只要 CSP 需求持续,BE 就能以 “抢时间” 的优势,摆脱度电成本(LCOE)的竞争内卷。

而唯一的系统性风险在于:宏观深度衰退或 AI 应用迟迟无法盈利(ROI 为负)。一旦导致 CSP 大幅削减资本开支,“时间溢价” 的紧迫性消失,BE 的订单转化与估值逻辑将遭到直接反噬。

2. 供给端:BE 能否兑现其激进的产能爬坡规划?

首先我们需要明确的是,BE 的投资逻辑重心已发生根本性切换——从 “技术验证” 阶段迈入 “产能爬坡验证” 阶段。

①“技术验证” 阶段:已获得 CSP 大规模背书,具有相对充足的在手订单量

在技术验证阶段,核心命题是:“SOFC 技术是否可靠?客户是否会用?”,这两个问题已在 2024-2026 年间被一系列里程碑事件完全解答:

2024 年是 BE 的角色发生质变的分水岭: 2024 年之前(示范验证期),BE 的订单多以中小规模为主(如韩国 SK 项目),核心驱动力是企业或地方政府的清洁能源诉求。

但伴随北美 AIDC 电力危机的爆发,BE 的核心需求主要来自数据中心客户,开始出现 GW 级的部署规模,BE 的角色也已从传统的 “离网替代电源”,转变为化解电网瓶颈、为算力提供 24/7 不间断供电的 “主力电源方案”。

订单量相对饱满:

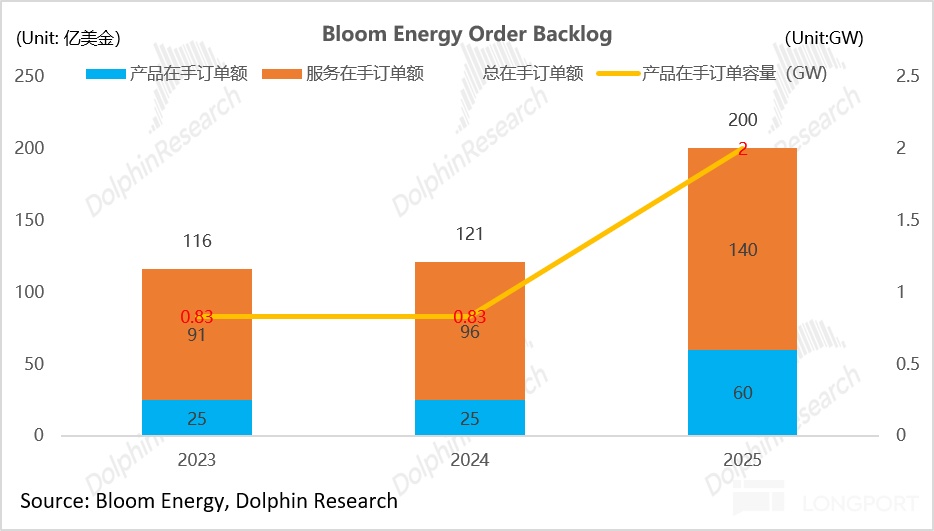

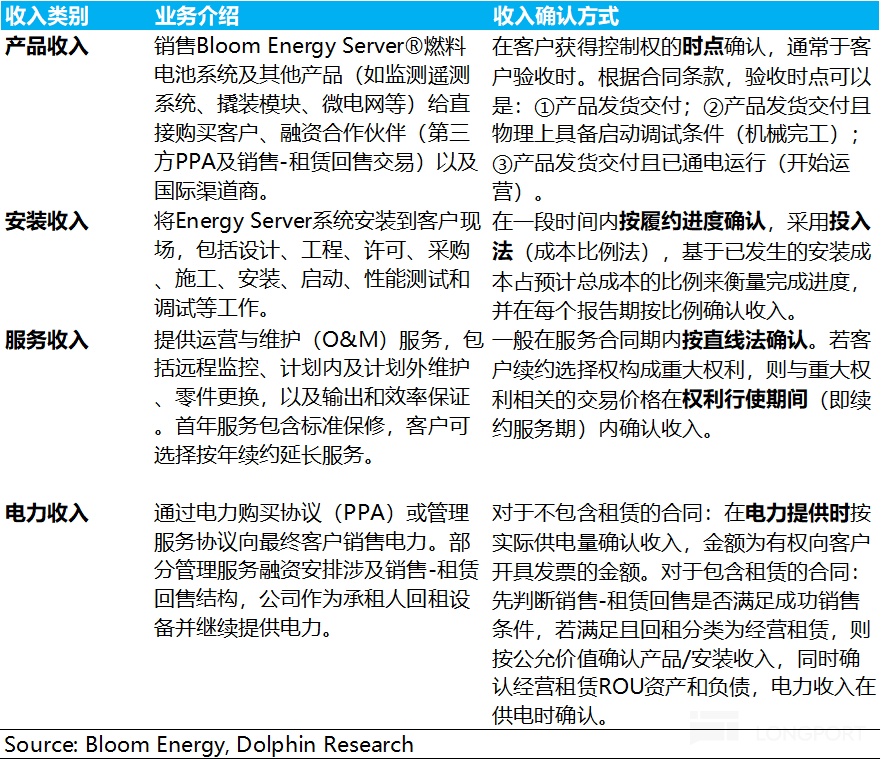

截至 2025 年底,BE 在手订单总额创下约 200 亿美元的历史新高,为未来两年业绩释放提供了极高的能见度。其中,产品端订单约 60 亿美元,同比增长 150%,对应约 2GW 的 SOFC 系统部署容量,已基本覆盖公司 2026 年的角度目标(对应 900MW-1GW),并开始提前锁定 2027 年及以后的产能释放。

服务端订单约 140 亿美元,较上年同期显著增长,绝大部分来自长期运维服务合同。服务合同通常与 PPA 合同期限一致(10-15 年),意味着一旦项目落地,BE 便能获得长达 10-15 年的稳定服务收入。

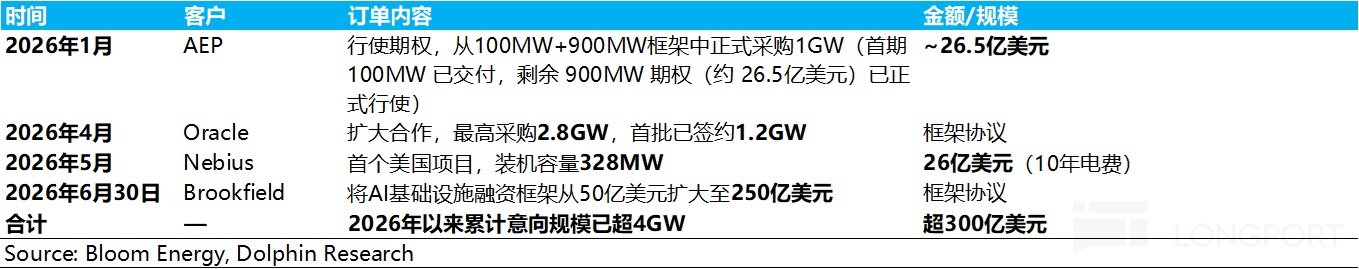

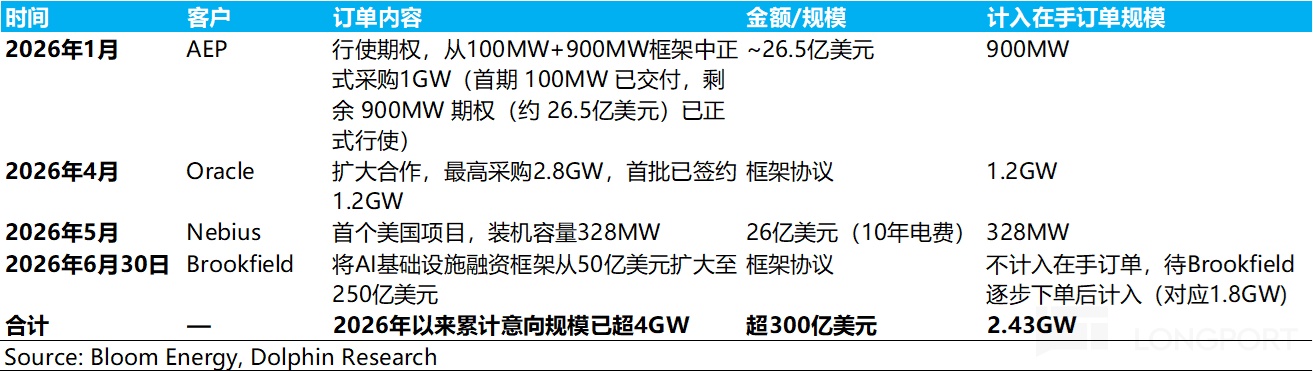

进入 2026 年,订单加速态势进一步强化。仅 2026 年上半年,BE 便新签多笔大额订单(含 AEP 900MW 期权、Oracle 首期 1.2GW、Nebius 328MW 等),合计产品订单金额超 80 亿美元,产品端对应装机容量约 2.4GW,已超过 2025 年底的产品在手订单容量(2GW)。

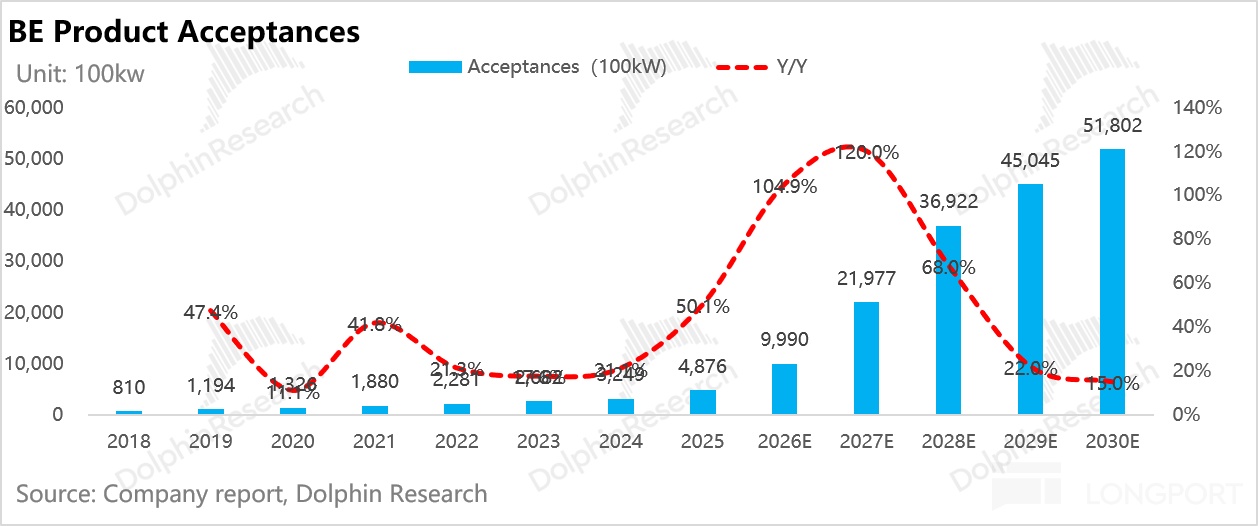

基于强劲的订单强劲增长,管理层大幅上调了全年业绩指引:2026 年营收目标上调至 34 至 38 亿美元(中值同比约增长 80%),调整后 Non-GAAP 下毛利率目标约 34%,均远超此前市场预期。

这也在订单结构的优化上得到了印证:

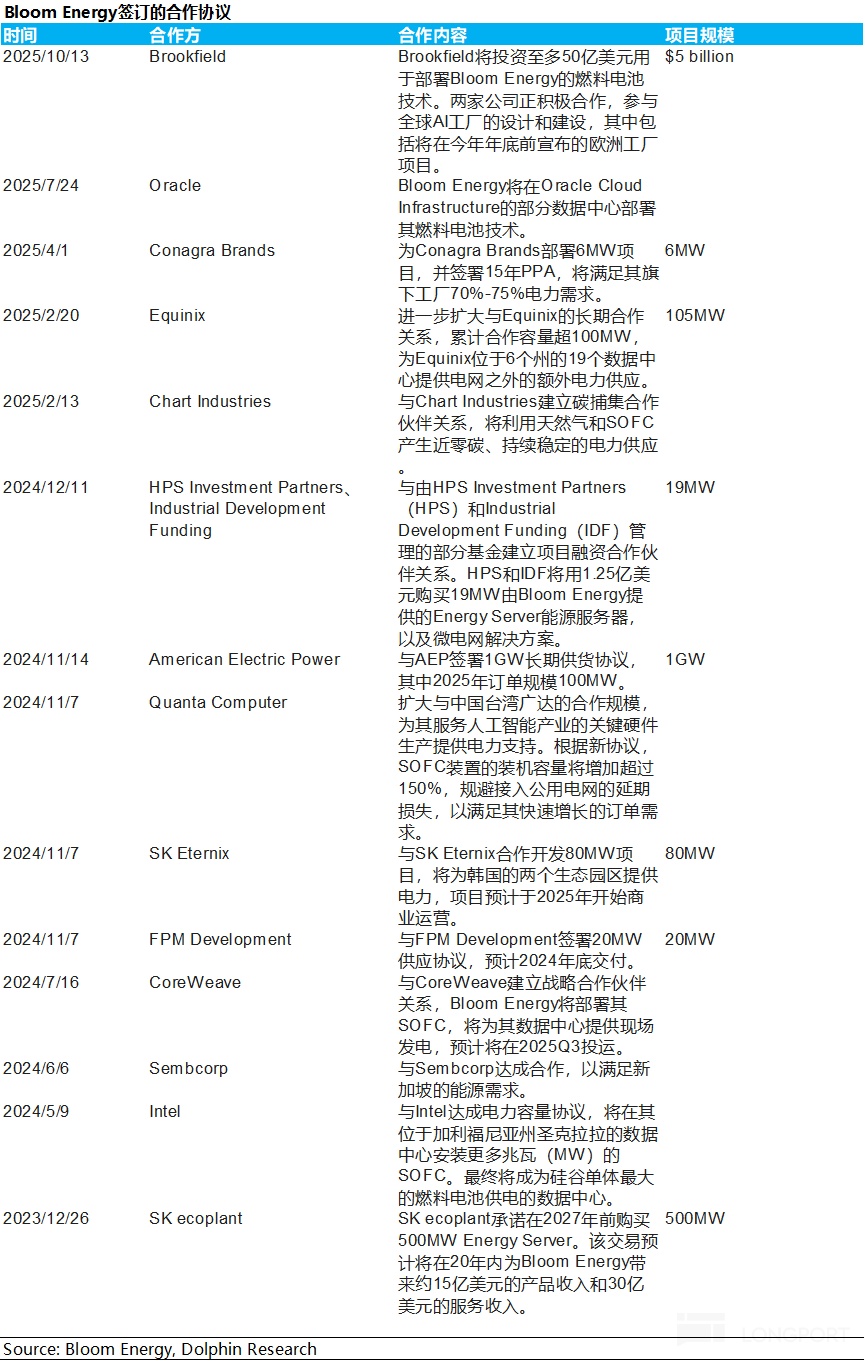

a. 高优订单客户群极大丰富: 过去一年内,BE 的客户结构发生了根本性的丰富,从仅服务一家大型云客户,扩展至覆盖六大类核心玩家: CSP 云巨头(Oracle), 公用事业(AEP), 基础设施资本(Brookfield), 托管服务商(Equinix), Neocloud (Nebius, Coreweave)。

b. 甲骨文从 “试点” 到 “标配”:2025 年 7 月签署首个小规模试点订单(55 天交付 100MW),到 2026 年 4 月扩至 2.8GW 计划,其中原规划使用燃气轮机 + 柴油备用方案的项目,最终 100% 采用 BE 的 SOFC。这标志着 BE 的 SOFC 可以完全作为大型数据中心的基荷电源。

c. 老客户持续复购:AEP 从 100MW 框架协议一路行权到 900MW(规模翻 9 倍),Brookfield 合作从 50 亿→250 亿美元(约 8GW),老客户持续复购也进一步印证了技术可行性。

也因此,在 AI 数据中心电力需求保持旺盛、CSP 不大幅削减资本开支的假设下,当需求端的确定性(在手订单持续高增 + CSP 持续复购)被市场消化后——市场关注的焦点正从 “需求是否真实” 转向 “供给能否跟上”。

② 产能爬坡验证阶段:

我们先来看看 Bloom Energy 的产能规划:

当前,Bloom Energy 拥有两个生产基地:Fremont 工厂主要负责电池生产,Delaware 工厂负责后段装配。据行业调研,目前电池生产环节是产能爬坡的核心制约瓶颈,其理论产能上限约 5GW;下游装配环节的产能弹性相对更大,据估算上限约 8 至 9GW。

若需求维持当前的增长节奏,Bloom Energy 最早可能在 2027 年就需要追加新的电池制造产能,以支撑 2028 年及以后的进一步增长。

而据管理层所述,在现有工厂基础上增加产能速度较快(仅需 6 个月)且成本不高(每 GW 约 1 亿-1.5 亿美元)。工厂和产品均采用模块化设计,可快速复制扩产,且依托电子供应链,供应和组装灵活性较高。这与传统燃气轮机发电厂(扩产周期 2-5 年)形成鲜明对比。

此前管理层采用阶跃式扩产,周期约 6-9 个月,后改为每季度加产数百 MW 的连续模式,扩产灵活性有所提升。

然而,做空机构 Hunterbrook 对此提出了质疑。其供需模型显示,满足 5GW 的 SOFC 产能需要消耗约 220 吨氧化钪(稀土的一种),而目前全球总供应量仅为 240 吨,总需求则约为 310 吨。据此,Hunterbrook 判定 Bloom Energy 的产能扩张在物理层面上无法实现。

报告还指出,减少电解质中的钪含量会导致 SOFC 加速老化,缩短电池堆寿命,而 Bloom Energy 10 至 15 年的长期服务合同恰恰依赖于 SOFC 的寿命。

但根据 Bloom Energy 官网,仅通过现有工业尾流(钛、镍、钴、铀加工副产)回收,每年就可生产几百吨氧化钪,现有供应链足以支撑每年最高 25GW 的产能。

而按 Bloom Energy 自身专利折算,SOFC/SOEC 电解质含有 5-12 摩尔% 的氧化钪,折合单 GW 用量为 29 吨氧化钪,5GW 仅需 145 吨,远低于 Hunterbrook 估算的 220 吨。

远期的矿端弹性同样一定程度化解了市场对供应链的担忧:2026 年 3 月,澳大利亚 Sunrise Energy Metals 完成了 Syerston 项目的可行性研究,该矿区拥有高达 3.2 万吨的氧化钪当量资源,理论上可支撑约 1103GW 的装机需求。

尽管做空报告强调了当前 Bloom Energy 供应链对中国渠道的依赖以及潜在的出口管制风险(目前相关材料仍通过泰国、日本、韩国等第三方渠道转运流入),但以 Syerston 为代表的西方世界超级钪矿一旦建成投产,将直接补齐西方世界的稀土加工能力,为 Bloom Energy 未来摆脱对中国供应链的依赖提供了可行的替代路径,有望从根本上缓解地缘政治风险。

而根据调研,除了氧化钪以外,目前核心生产瓶颈在电堆生产环节,其中电堆烧结的还原工序是核心卡点。该工序需对标准烧结炉进行改造——加装通氢气/氩气的燃气管道,单批次改造需超过 1 个月,后续还需测试验证,叠加内部工程师资源有限,是产能提升的主要内部限制。

从供应链来看,台湾高力供应的翅片式微通道换热器,以及印度厂商供应的热盒/重整器组件,同样构成瓶颈。Bloom 内部存在供应链布局分歧:白人团队倾向引入中国供应商以降本并保障交付质量,而印度核心团队则倾向将供应链留在印度,导致新供应商导入进度偏慢。

因此,从生产流程和短期执行层面看,电堆烧结的还原工序、台湾高力换热器供应,以及内部供应链路线分歧,构成了实实在在的产能爬坡约束。

这一分歧也直接反映在公司内部对 2027 年出货预期的差异上:印度团队预计可达 3.5GW,生产端的白人专家预计为 2GW 左右,而结合目前的产能爬坡节奏,实际出货预期约为 2-2.5GW,大概率无法达到 3GW。

但从供应链体系和长期潜力看,Bloom Energy 采用电子供应链,工厂可模块化复制,核心原材料氧化钪的供给可以通过工业尾流回收以及更远期的 Syerston 超级钪矿解决。 因此,这些约束本质上并非 “硬瓶颈” 或 “产能天花板” 的限制,而更多是 “产能爬坡速度” 层面的挑战——扩产的路径是清晰的,关键在于执行效率。

3)竞争端:BE 的市场份额是否会受到挑战?

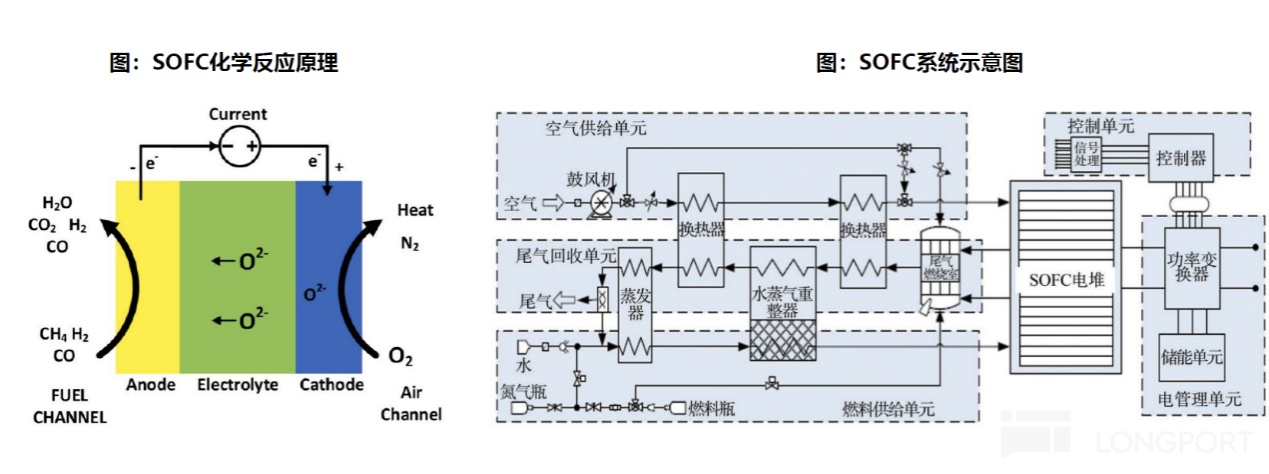

在《AI 电荒突围:谁能替代重燃?》中,海豚君已经对 SOFC 的技术原理有了详细的介绍,这里就不在叙述。

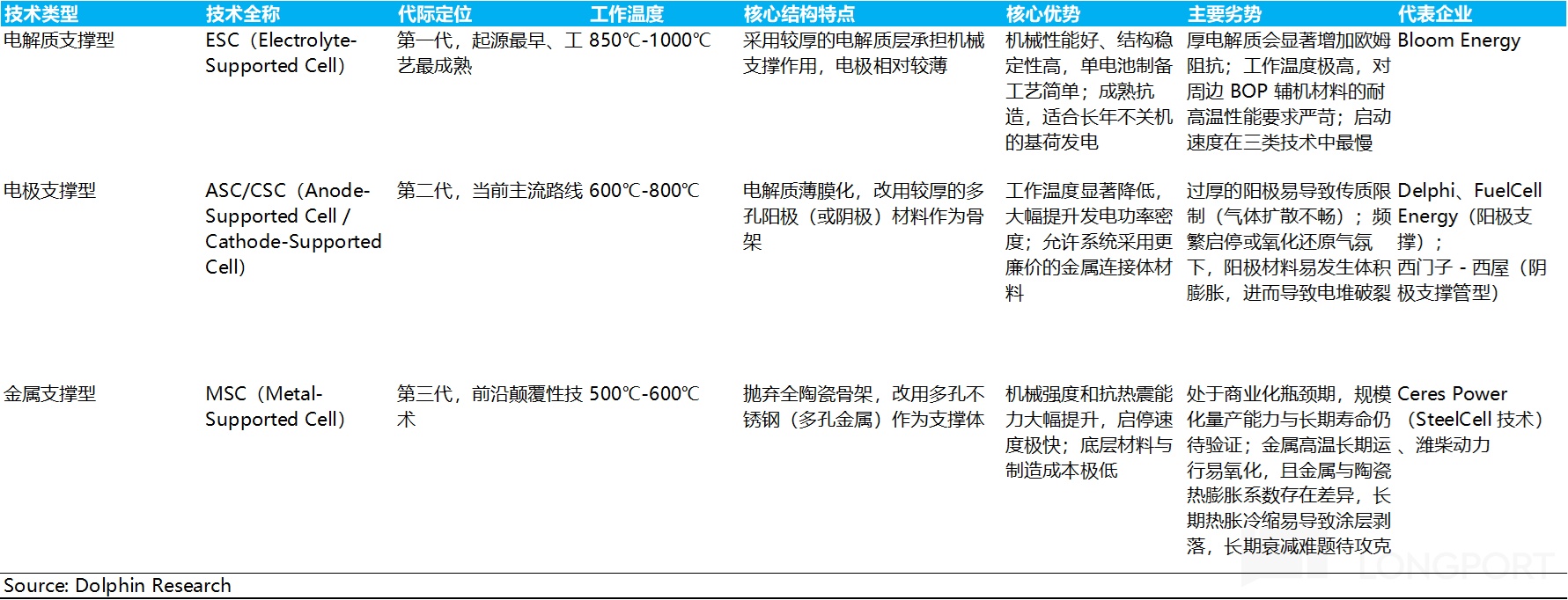

而 SOFC 按技术原理可划分为电解质支撑型、电极支撑型(以阳极支撑为主)和金属支撑型三大类。不同路线的技术演进,本质上是在寻找 “机械强度、运行温度与内阻” 之间的最佳平衡:

Bloom Energy 采用的是第一代电解质支撑技术,该技术起源最早。虽然其冷启动时间在几种技术中 “最慢”(约需 10 小时以上),但优势在于技术成熟度高、结构稳定性好、抗冲击能力强,且工艺体系经过十多年的验证,可靠性有保障。这种极其成熟、稳健的特性,使其非常适合作为长年不关机的 “基荷发电”。

但其劣势在于,由于工作温度极高(800-900°C),对周边 BOP 辅助材料的耐温性有高要求,同时系统保温成本也更高,因此整体成本相比金属支撑技术更贵。

而最具挑战 BE 的技术为金属支撑技术:作为行业公认的前沿方向,该技术路线彻底抛弃了全陶瓷骨架,改用极其廉价、坚固的不锈钢(多孔金属)作为支撑体,将工作温度进一步降至 500-600°C。其核心优势在于极大地提升了系统的机械强度和抗热震能力,具备极快的启停速度(约 4 小时,远快于电解质支撑的 10 小时以上),且底层材料和制造成本更低,规模化后有望实现大幅降本。

但劣势也很明显:金属材料在高温下存在氧化和腐蚀风险,长期运行寿命验证不足,尚需通过工程化迭代来克服相关挑战。

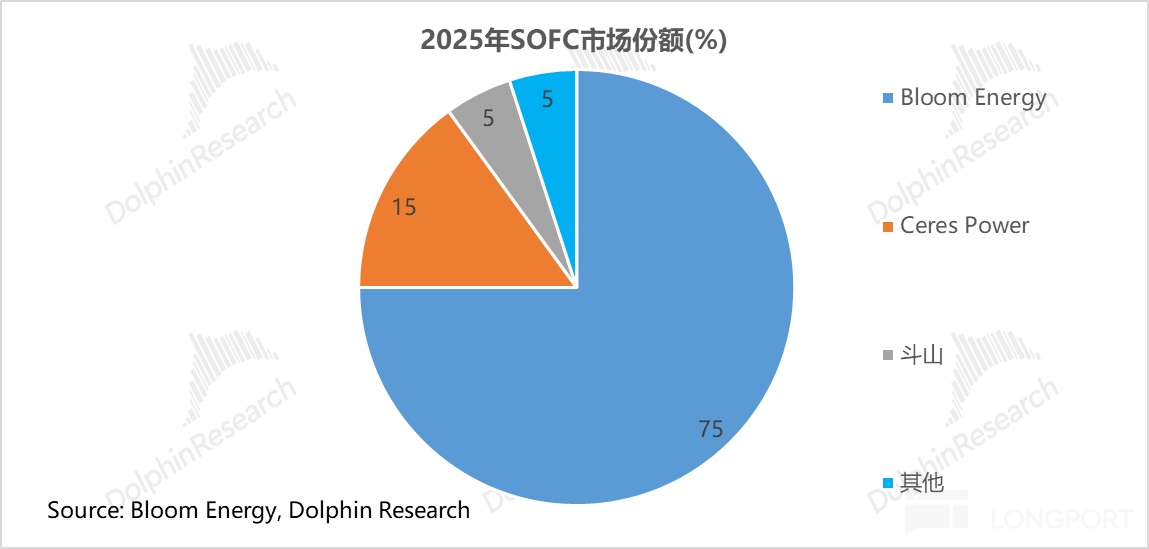

从目前的市场份额来看,BE 仍占据 SOFC 市场 75% 的市场份额,仍占据主导地位。

其核心优势源于成熟稳定的技术与系统集成壁垒、成熟的量产能力、相比同行更快的交付速度(典型项目可在 90-120 天内完成部署),以及凭借先发优势构建的全面且稳固的客户生态。这是其他技术路线尚未达到的成熟度。

在 Bloom Energy 之外,英国 Ceres Power 凭借第三代 “金属支撑型(MSC)” 技术,正通过 “轻资产 IP 授权” 模式,构建起一个庞大的全球制造网络,成为牵制 BE 的最强补充力量。Ceres 自身不建大型整机工厂,而是将 SteelCell 核心技术授权给全球制造巨头。其主力生态伙伴包括:

斗山(Doosan):量产进度最快,2025 年 7 月已在韩国建成 50MW SOFC 产线并正式启动量产

台达(Delta): 2024 年签署 4300 万英镑授权合约,已宣布投资建设生产基地,产能预计于 2026 年底投产。

潍柴动力:作为 Ceres 的战略股东(持股约 20%),已获得核心电堆制造许可,正稳步推进国内生产基地的建设。其 SOFC 产能规划大幅上修:2026 年约 30MW,2027 年目标 200MW,2030 年目标 1GW,其中一期产线计划于 2026 年年中正式投产。

但需要明确的是,Ceres 生态目前尚未直接承接数据中心领域的大规模订单,金属支撑技术路线的大规模商业化验证刚刚起步。其产能规模(以潍柴 2026 年约 30MW 为例)与 BE(2026 年底约 2-3GW)之间仍存在约两个数量级的差距。因此,短期来看,Ceres 生态对 BE 的实质性影响相对有限。

但我们也必须承认,目前 SOFC 的技术路线尚未呈现定局,Ceres 技术和生态对 BE 仍可能造成潜在的威胁,尤其是金属支撑技术理论降本空间最大。

例如,Ceres 已与英国能源巨头 Centrica 签订战略合作框架,将在英国及欧洲部署 GW 级现场式 SOFC 供电系统,面向数据中心、AI 算力中心及工业客户。因此,其在 AIDC 领域的落地进展和订单持续获取能力,仍需持续跟踪。

与此同时,BE 也正在积极布局阳极支撑技术,预计可能在两年内实现突破。届时,该技术的材料成本有望大幅下降,从而有效降低 SOFC 系统的整体成本。因此,该技术能否成功量产,也将构成对 Ceres 联盟的有效防守。

此外,也需关注燃气轮机扩产节奏是否加速——若其供给瓶颈得到缓解,可能对包括 SOFC 在内的所有燃料电池方案构成更大挑战。但燃气轮机产能瓶颈是结构性的(涡轮叶片等核心零部件受制于全球产能高度集中),短期大幅缓解的可能性较低。

4. 估值端:基于当前产能与订单预期,BE 还有多大的向上空间?

考虑到 BE 股价的弹性主要取决于产能爬坡速度(供需匹配与执行力的象征)以及利润率的提升幅度(降本与规模效应),我们对其 2030 年的估值进行了三种情景的假设与测算。

a. Base Case: 估值约 531-607 亿美元(与当前市值基本持平)

在基准情形下,我们假设产能如期达标,盈利稳步释放:

① 宏观与行业面:CSP 维持较高资本开支,AI 数据中心缺电情形持续。燃气轮机的核心零部件产能瓶颈难以快速释放,交付周期维持高位,持续为 SOFC 提供时间窗口。

② 产能与出货:SOFC 产能爬坡未遇重大内部执行阻碍(如电堆还原工序、核心零部件供应等问题得到妥善解决),如管理层预期在 2030 年达到超 5GW 年产能。假设产能利用率接近满产,对应出货量约 5.2GW。

③ 竞争格局: BE 的市场主导地位未被其他低成本技术路线(如 Ceres 金属支撑或国内阳极支撑路线)实质性侵蚀。

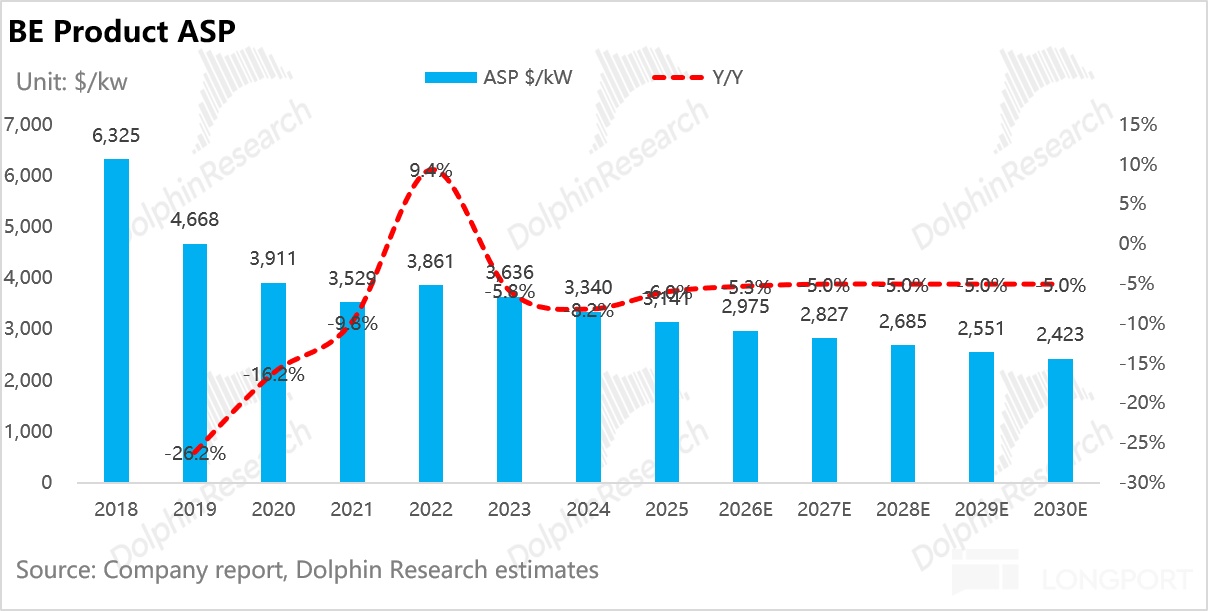

在产品单价方面,BE 通过持续的技术演进与产能的大规模扩张,实现了产品平均售价(ASP)的稳步下降——其 ASP 已从 2019 年的约 4,668 美元/kW 降至 2025 年的约 3,141 美元/kW,年均降幅约 6%。我们假设 BE 尚未(也无需)切换至理论成本更低但尚未大规模验证的阳极支撑型路线,因此产品 ASP 延续每年约 5% 的降幅,至 2030 年降至约 2,423 美元/kW。

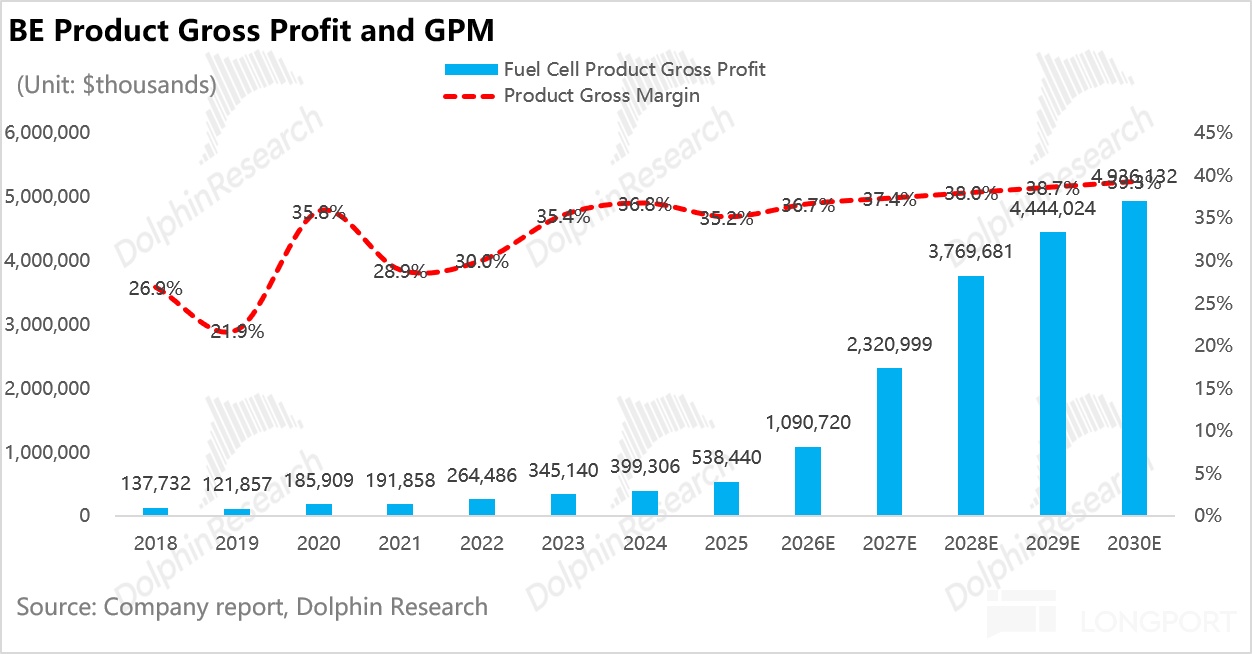

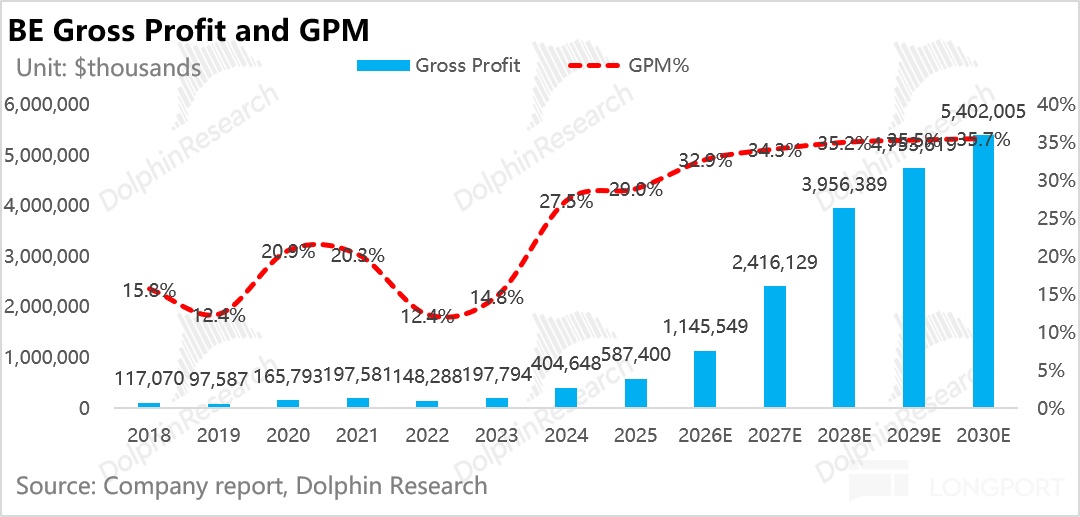

在利润率方面,2021-2025 年间,BE 通过技术降本与规模效应释放,产品端毛利率已从 2021 年的 29% 提升至 2025 年的 35.2%。我们假设降本效应持续(产量快速上行带来规模效应释放),产品端毛利率继续提升约 4 个百分点至 2030 年的 39.3%。

服务业务方面,2025 年服务毛利率从 2024 年的约-1% 快速提升至 10%,主要得益于长期服务合同规模扩大摊薄了运维固定成本。随着已部署项目增多,规模效应进一步显现,我们假设服务毛利率稳步提升,到 2030 年达到约 20.6%。综合以上,BE 的整体毛利率从 2025 年的 29% 稳步提升至 2030 年的约 35.8%。

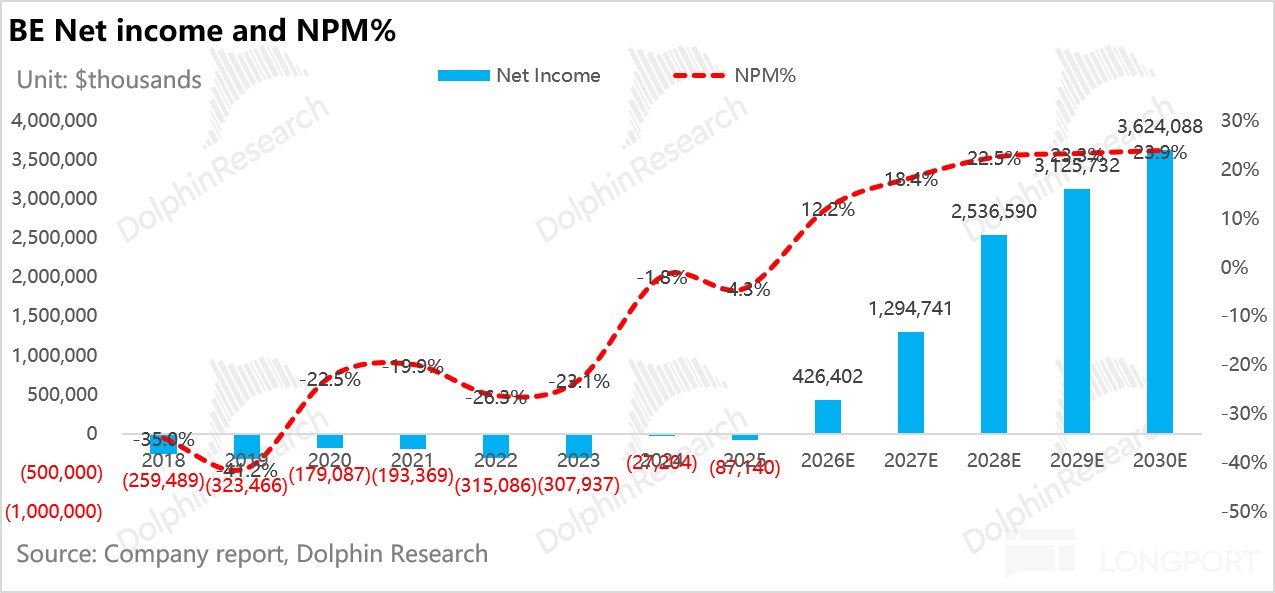

而随着费用端的杠杆效应释放,我们预计 BE 的净利率将从 2025 年的 4.3% 稳步提升至 2030 年的 24%(中性偏乐观预期)。

最后,我们基于 2030 年 36.2 亿的净利润,参考燃气轮机企业在产能释放期的估值中枢,我们给予其 2030 年 22-25 倍 PE,并按 10.8% 的 WACC 折现至今, 对应估值约 531-607 亿美金, 较当前约 610 亿美元的市值有 0% 至 -13% 的下调空间。

这表明,市场当前定价已充分计入了其 2030 年 5GW 的产能兑现的乐观预期。

Bull Case:估值约 933-1150 亿美金(上行空间约 53%-89%)

在乐观情形下,我们假设缺电加剧,BE 提前扩产,实现满负荷交付:

① 宏观与行业: CSP 资本开支激增,AI 数据中心缺电日益严重。重型燃机的产能释放全面延迟至 2030 年及以后,SOFC 的 “时间紧缺型” 溢价进一步放大。

② 产能与出货:面对极度乐观的在手订单,管理层于 2027 年初提前启动电池工厂扩产,并成功化解氧化钪等供应链约束。至 2030 年,电池产能和出货里成功扩至与装配端齐平的 8-10GW。

③ 竞争格局:竞争对手的新一代技术路线落地依然缓慢,BE 独享算力中心的基荷电源红利。

随着规模效应的大幅市场,海豚君预计 2030 年净利率提升至 25%。基于 8-10GW 出货量带来的营收基数,2030 年净利润将达到 56.2 亿美元。给予乐观情形下 25 倍 PE,折现至今对应估值约 933-1150 亿美元。

Bear Case: 估值约 251 亿美元(下行空间约 59%)

在悲观情形下,我们假设需求放缓,产能受阻,技术替代:

① 宏观与行业: 宏观经济波动或 AI 商业化 ROI 不及预期,导致 CSP 开始削减资本开支计划,电网排队压力缓解,SOFC 彻底失去其赖以生存的 “时间价值” 优势。

② 产能与出货: 受制于内部工程师资源短缺、台湾高力等供应链卡脖子问题,产能爬坡严重慢于预期,2030 年出货量仅为 3GW。

③ 竞争格局: Ceres 联盟的金属支撑技术(降本潜力大、启停快)等成功实现工程化量产并大举抢占数据中心订单,导致 BE 市场份额大幅萎缩。

基于 2030 年仅 3GW 的出货量,盈利能力承压,假设净利率仅提升至 20%。在悲观预期下估值中枢下移,给予 20 倍 PE,结合净利润预测,折现至今对应估值仅约 251 亿美元。

综合以上测算,海豚君认为,BE 当前的市值已充分计入了 “基准情形” 下 2030 年 5GW 产能兑现的预期。

向前看,公司估值中枢能否实现向上跃迁,将高度取决于北美 AI 缺电逻辑的延续性,以及管理层能否高效破除内部工艺(如电堆还原工序)与外部供应链卡点,兑现 8-10GW 的乐观扩产规划;

反之,若遭遇 CSP 资本开支显著收缩、产能爬坡严重滞后,或面临竞争对手新一代低成本技术(如金属支撑)的实质性替代,其高位股价也将面临大幅回调的深水区风险。
